世田谷区船橋1丁目
施工状況
世田谷区船橋1丁目
担当者より
令和8年1月19日以降の進捗は下記の通りです。
<躯体工事>

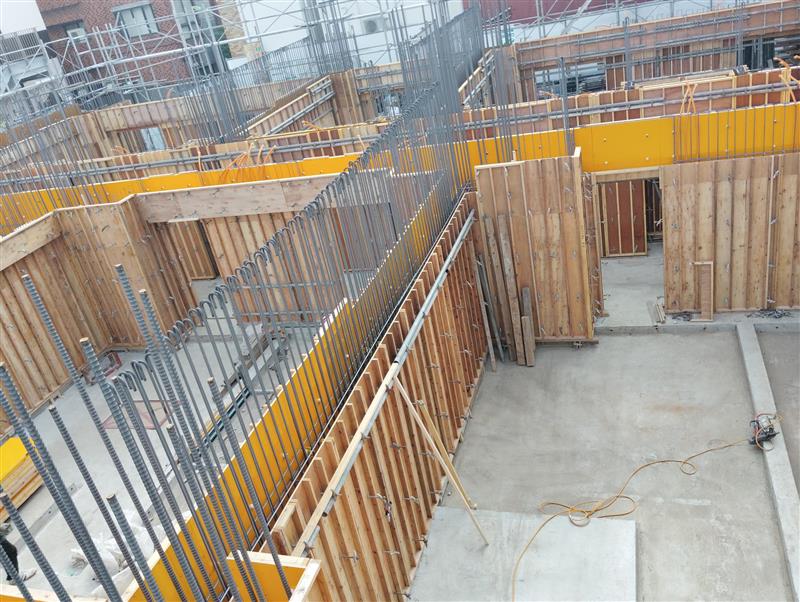

5階

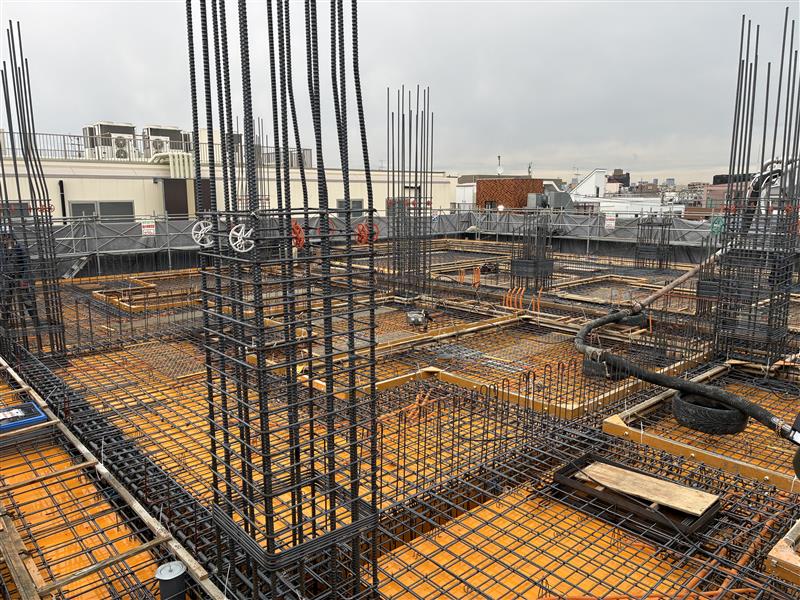

1月19日~20日 スラブ・柱配筋
1月21日~22日 スラブ段差止め枠

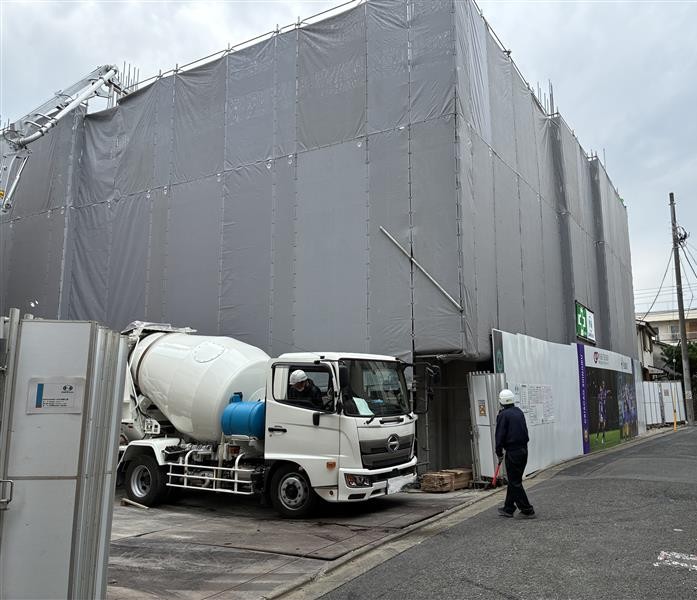

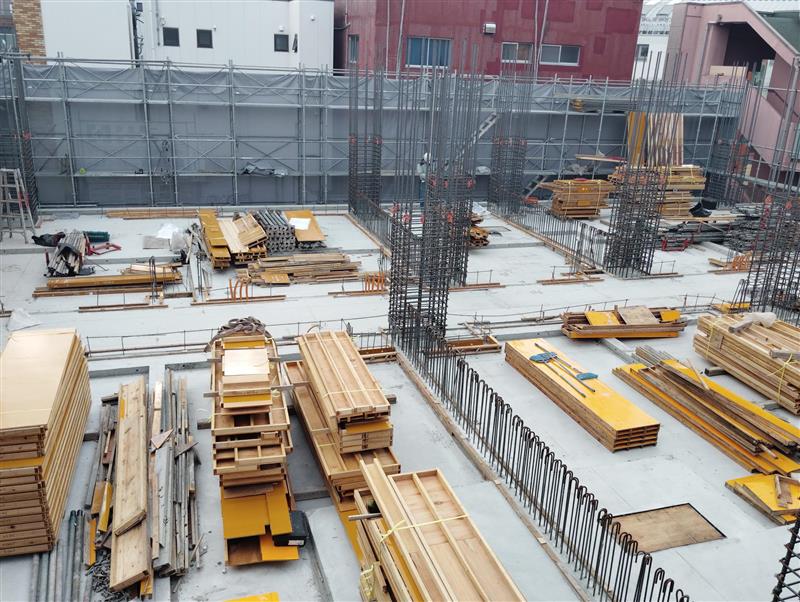

1月23日~24日 5階立上り6階床コンクリート打設
<内装工事>
1階

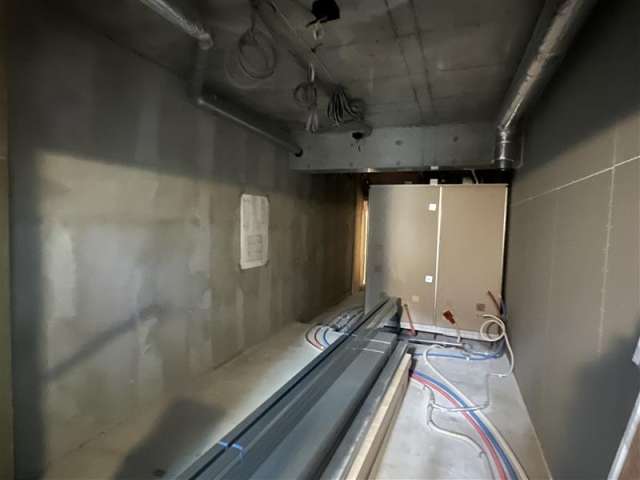

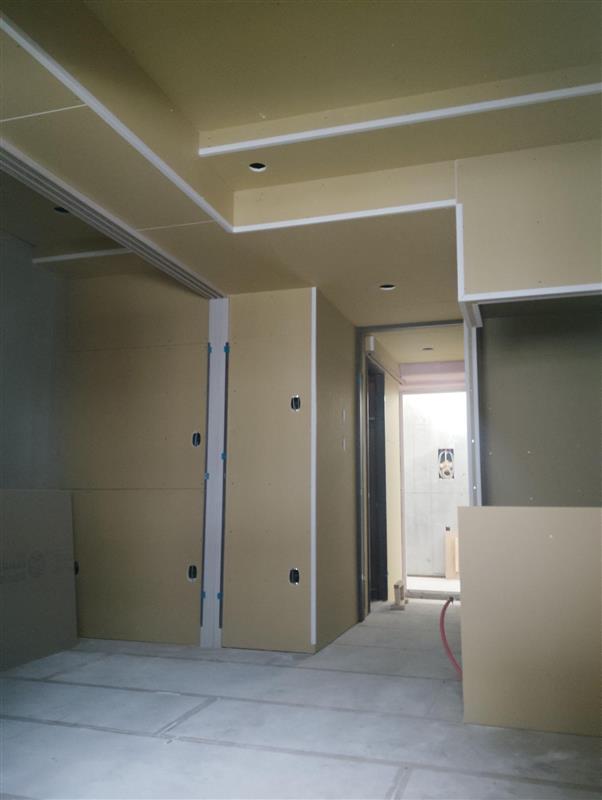

1月19日~ 軽量間仕切り組 際根太・造作工事
2階

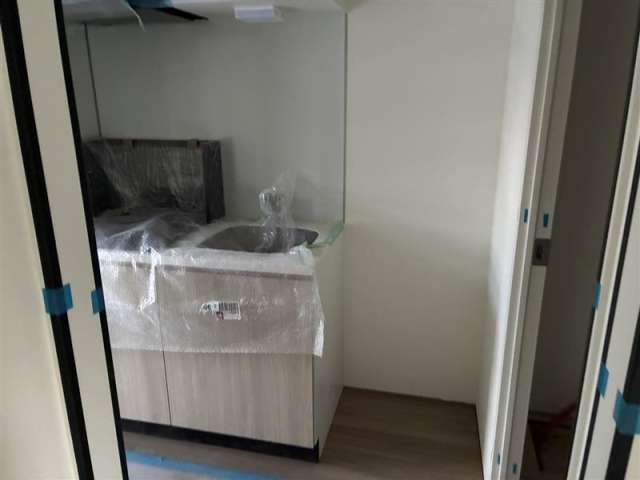

1月22日~23日 硝子取付
3階

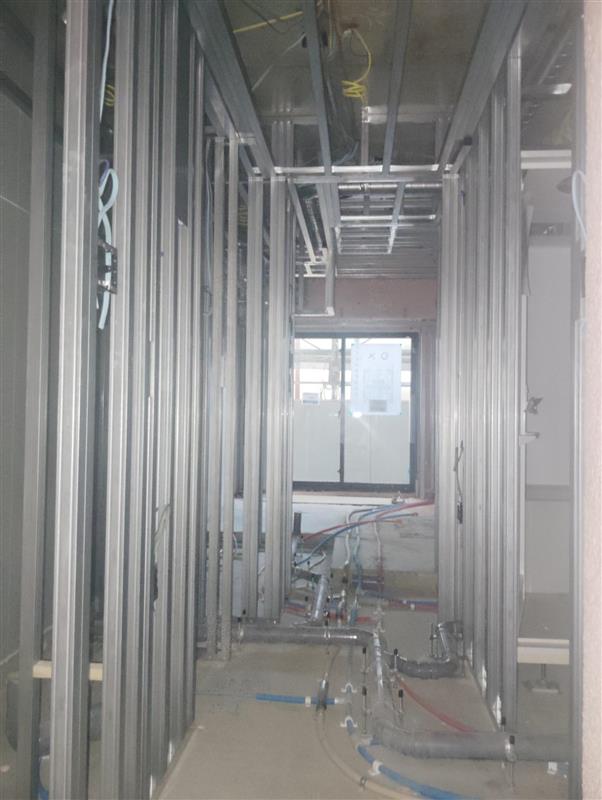

1月20日 間仕切り墨出し

施工担当
建築事業本部
建築事業部
