左門町 物件概要 所在地東京都新宿区左門町 用途共同住宅 ワンルーム29戸 構造・規模RC造 地上11階 着工年2021年6月 竣工年2022年8月 施工担当 建築事業本部 建築事業部 担当者より 令和4年5月16日以降の進捗は下記の通りです。 <躯体工事> 16~18日 R階パラペット返し 19日 パラペットコンクリート打設 <内装工事> 2~3階 20~21日 建具取付 4~5階 16~18日 住戸内廊下床タイル貼り 20日~ クロス工事 6~7階 16日 置床工事 17~20日 家具取付 19日~ ボード・GL工事 8~9階 18~19日 サッシ取付 20日 サッシ埋め 21日 乾式間仕切り <外装工事> 17日 2~3階共用廊下天井ボード貼り 17日~ 4~5階妻壁・廊下外部・階段壁吹付け 次の記事
建築事業本部
建築事業部
担当者より
令和4年5月16日以降の進捗は下記の通りです。
<躯体工事>

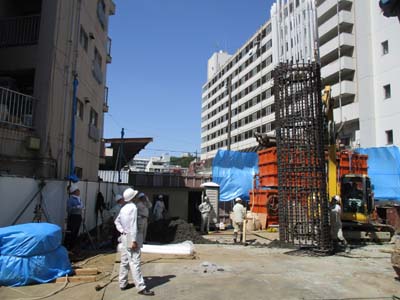

16~18日 R階パラペット返し
19日 パラペットコンクリート打設
<内装工事>
2~3階
20~21日 建具取付
4~5階
16~18日 住戸内廊下床タイル貼り
20日~ クロス工事
6~7階
16日 置床工事
17~20日 家具取付
19日~ ボード・GL工事
8~9階
18~19日 サッシ取付
20日 サッシ埋め
21日 乾式間仕切り
<外装工事>
17日 2~3階共用廊下天井ボード貼り
17日~ 4~5階妻壁・廊下外部・階段壁吹付け
