池袋本町2丁目

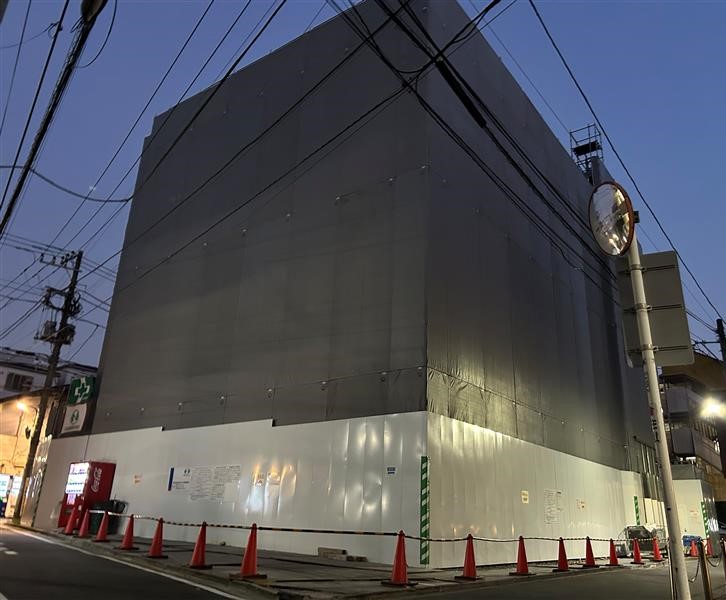

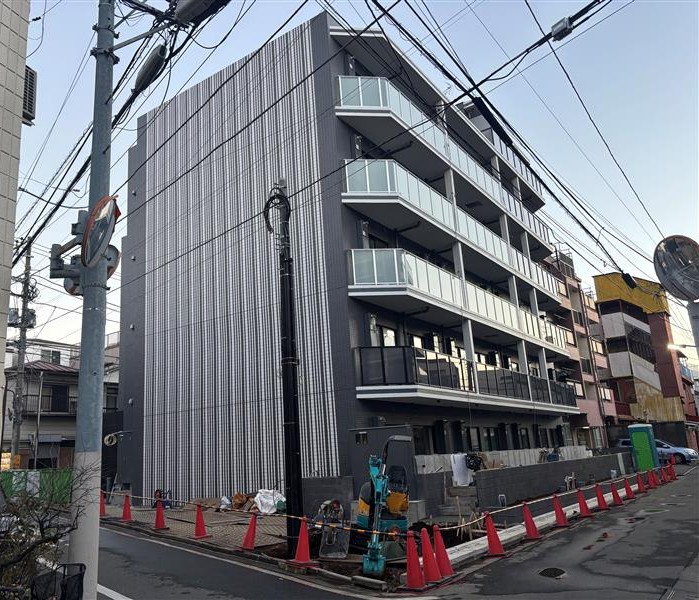

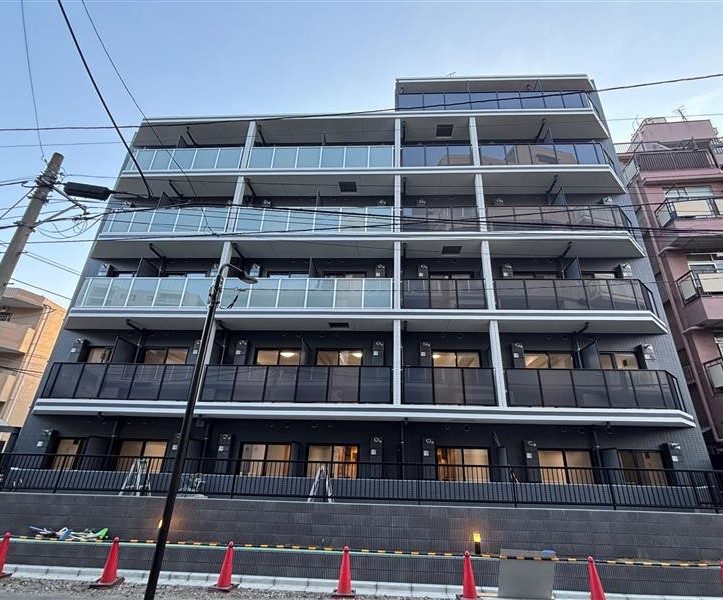

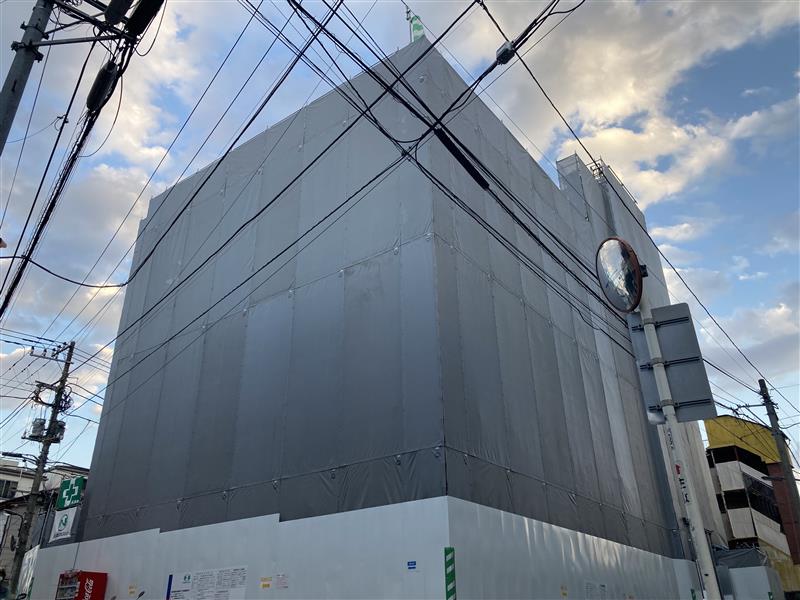

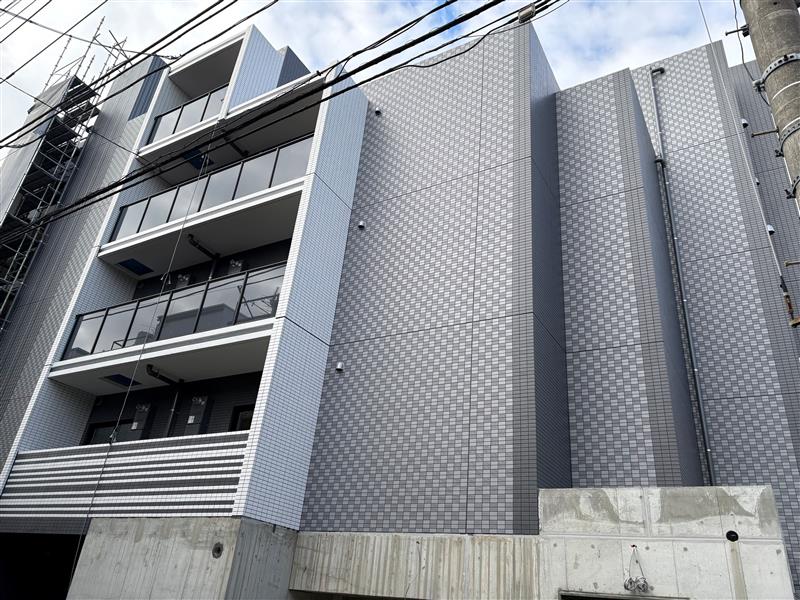

施工状況
池袋本町2丁目
担当者より
令和8年1月19日以降の進捗は下記の通りです。
<内装工事>
1階

1月19日 フローリング張り
1月20日~21日 木建吊込み
1月21日~22日 木巾木
2階~4階
1月19日~24日 粗清掃、雑金物
5階・6階
1月19日~24日 粗清掃、雑金物
1月20日 木巾木

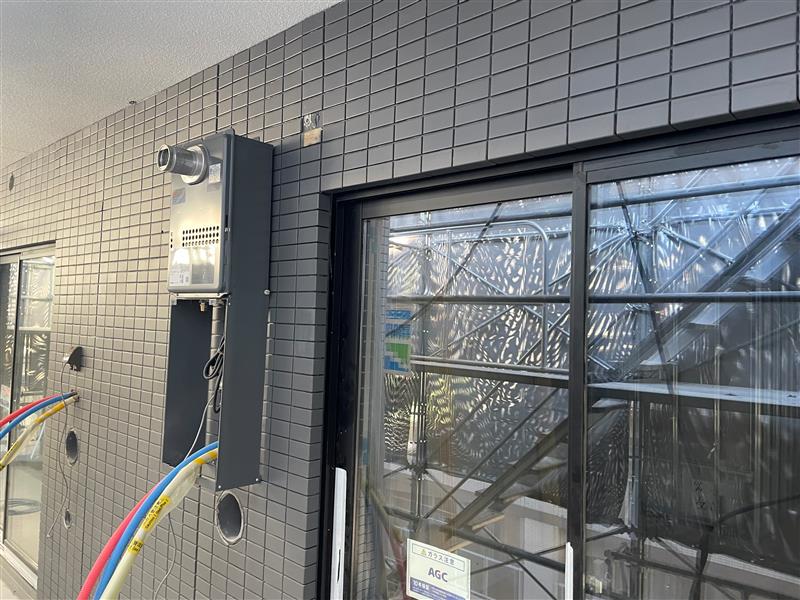

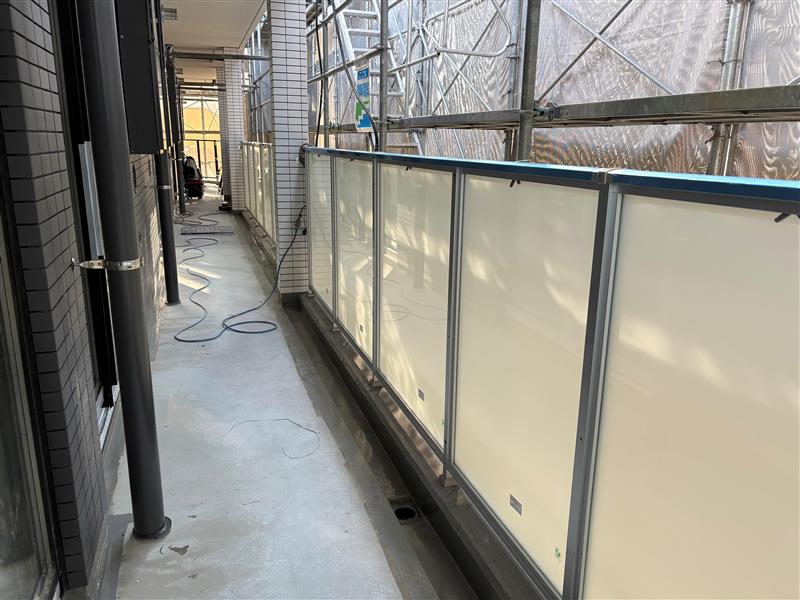

1月19日~20日 バルコニー・隔て板取付
1月20日~21日バルコニー・網戸取付

1階・エントランス

1月19日~24日 壁・天井クロス貼り

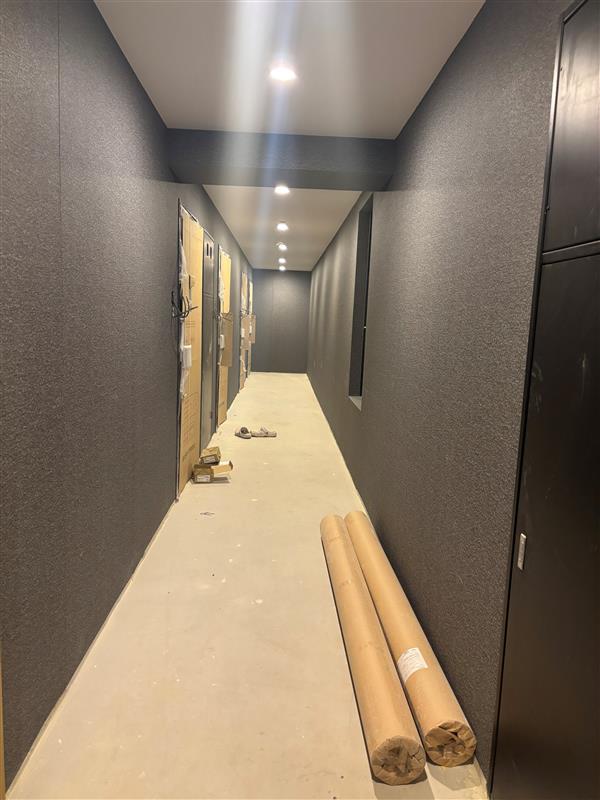

2~4階共用廊下
1月19日~24日 壁クロス貼り
1月21日 SSD扉吊り込み
1月21日 アプローチ植栽部大伴タイル張り
1月22日~23日 アプローチ庇・軒天パネル

施工担当
建築事業本部
建築事業部
