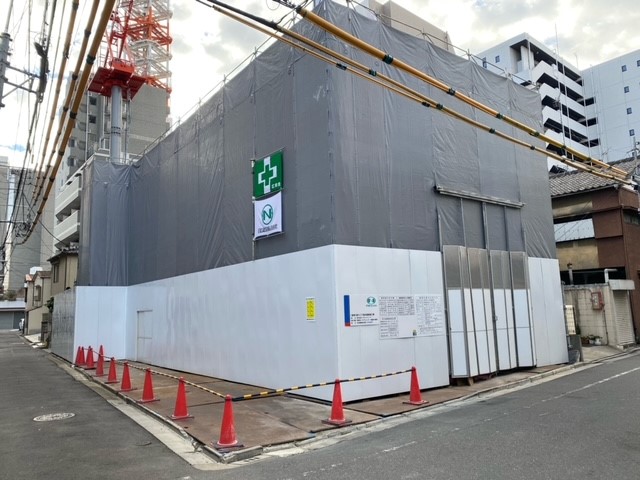

令和6年7月22日以降の進捗は下記の通りです。
<躯体工事>

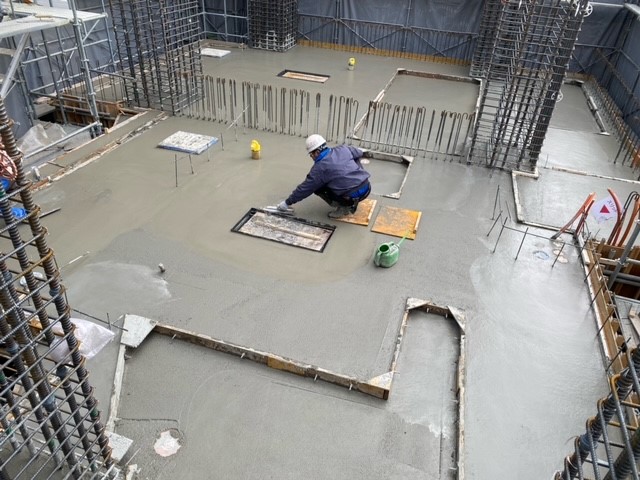

7月22日 R階・パラペット切付
<内装工事>
4階
7月22日~23日 フローリング貼り
5階
7月24日~25日 フローリング貼り
8階・9階
7月22日~ クロス貼り
10階
7月22日~24日 GLボード貼り
11階
7月22日 軽量間仕切り
7月24日~25日 置床
7月26日~27日 造作工事
12階
7月22日 サッシ埋め
7月23日~25日 額縁・コマ付け
7月25日 硝子取付
