施工状況
新宿区下落合4丁目豊島区目白5丁目
担当者より
令和6年7月16日以降の進捗は下記の通りです。
<躯体工事>
10階
7月22日~23日 パラペット配筋
7月23日~25日 型枠返し

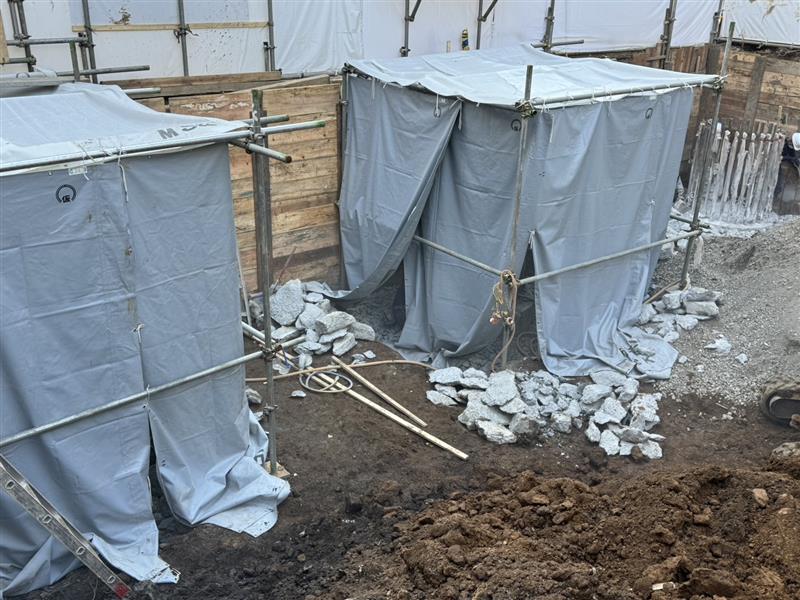

7月26日 10階立上りR階床コンクリート打設
<内装工事>
3階・4階
7月22日~ クロス
7月22日~25日 玄関石
7月25日~ キッチン
5階・6階
7月22日~ 造作
7・8階
7月25日~ 耐火間仕切り壁
