大泉学園
施工状況
大泉学園
担当者より
令和7年12月8日以降の進捗は下記の通りです。

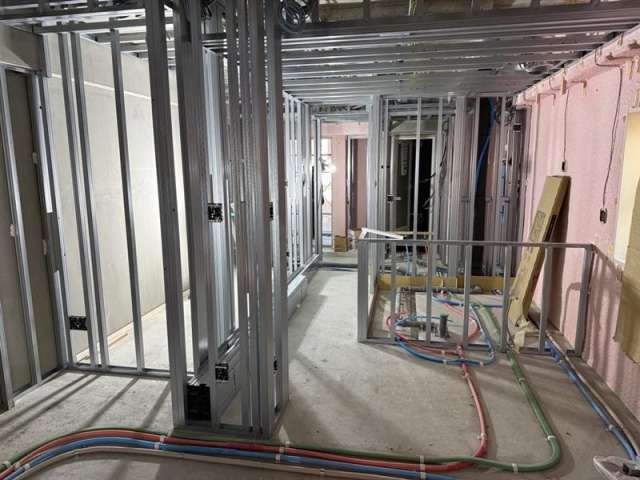

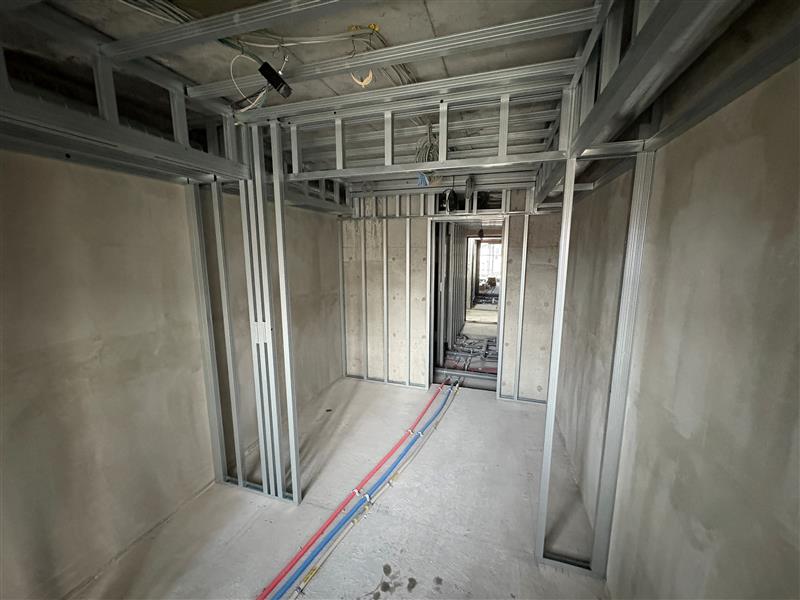

<内装工事>
1階
12月8日~11日 フローリング貼り
12月12日~ 巾木取付
2階
12月8日~11日 フローリング貼り
4階
12月8日~13日 クロス貼り
5階

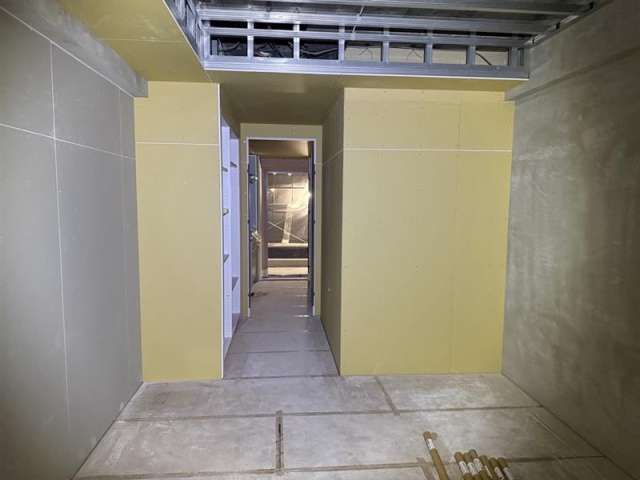

12月8日~11日 ボード貼り

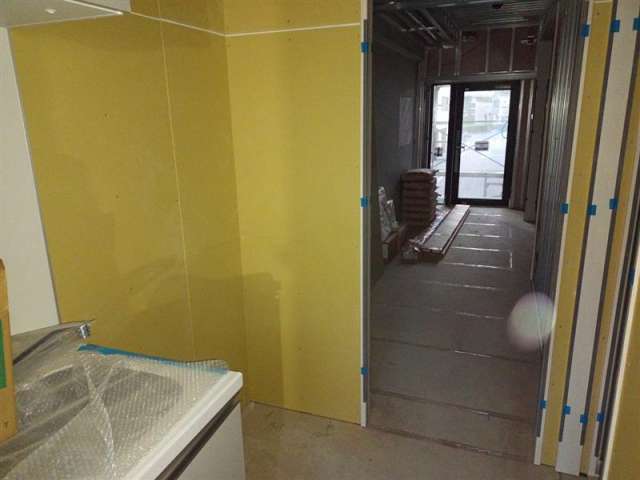

12月12日~13日 キッチン取付
共用部

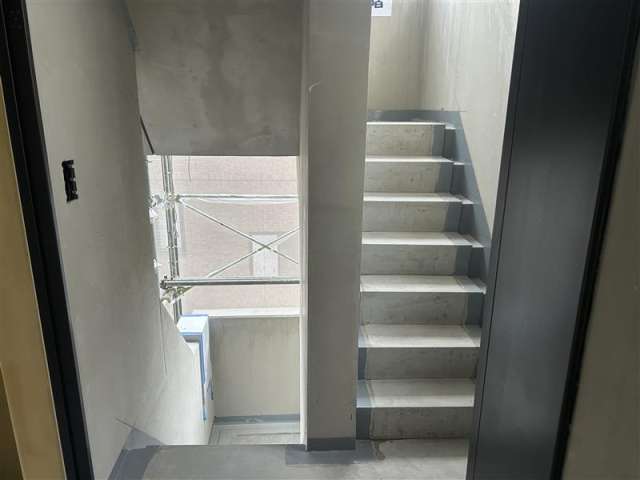

12月8日~11日 手摺りガラス取付

12月8日 外部階段型枠建込

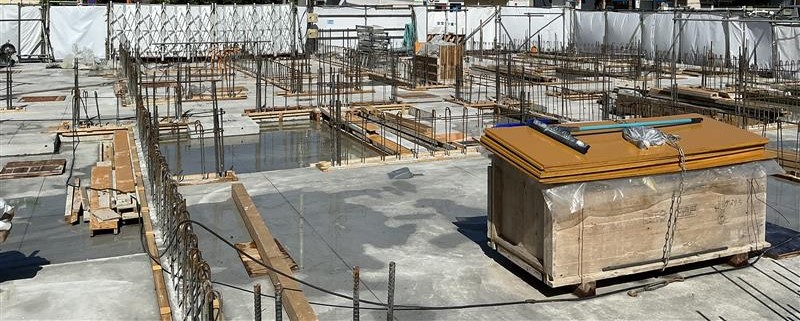

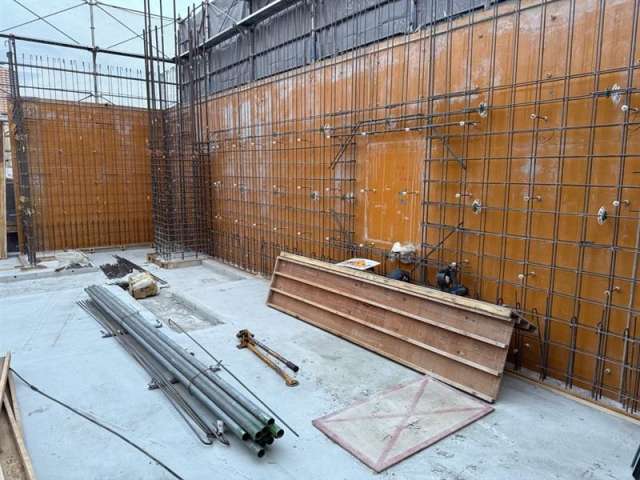

12月9日 con打設

施工担当
建築事業本部
建築事業部
